Ход строительства

Март 2025

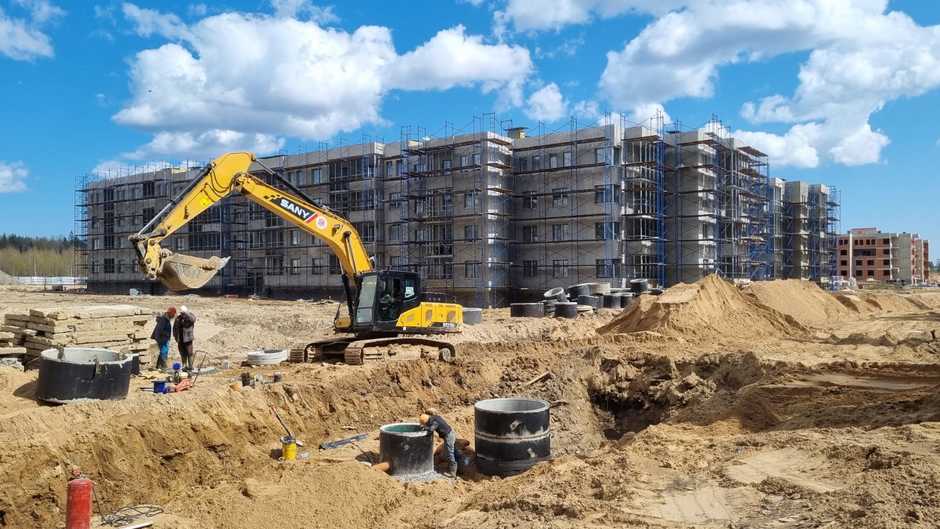

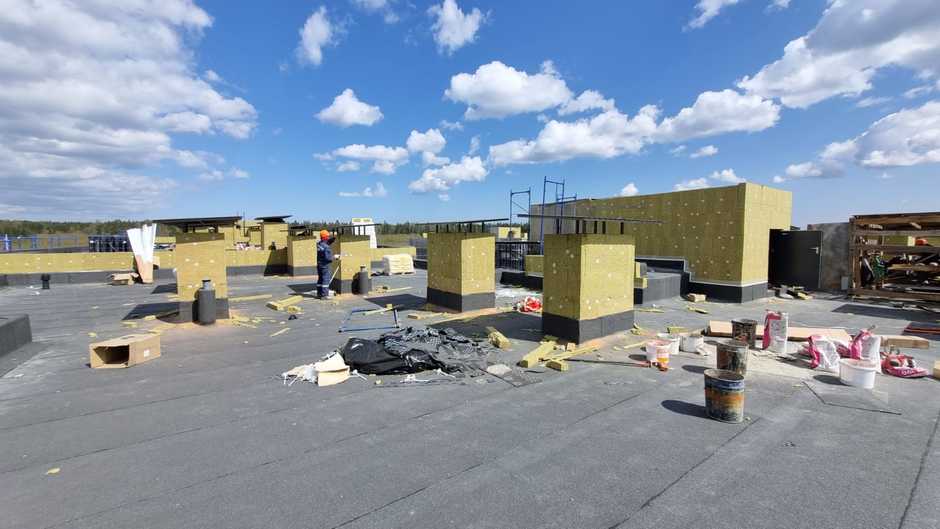

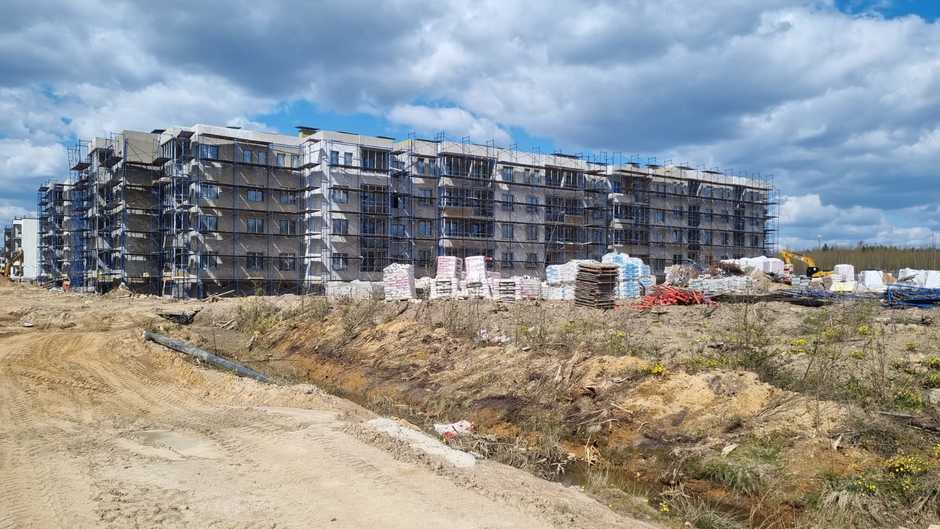

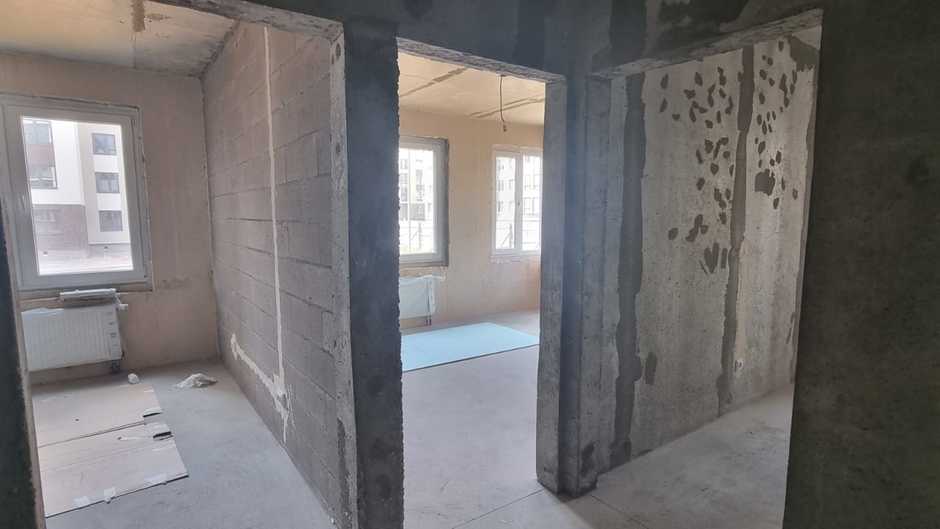

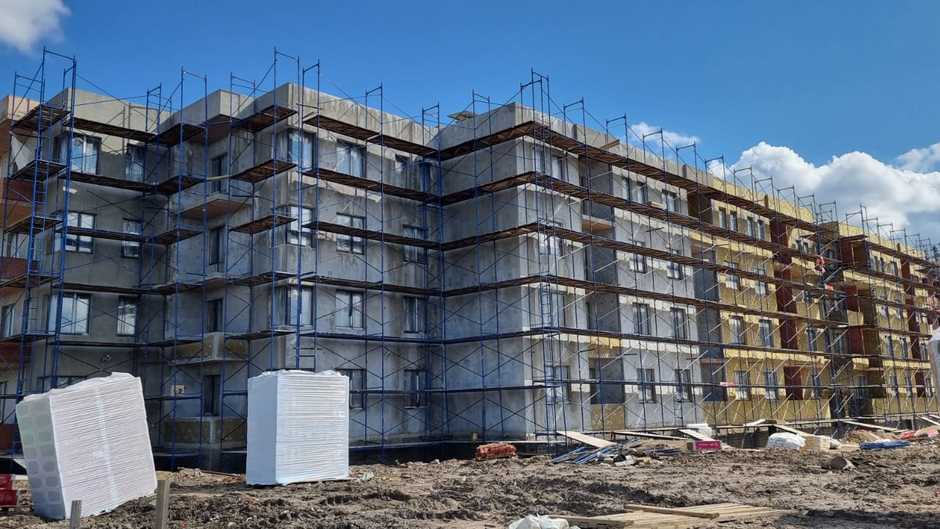

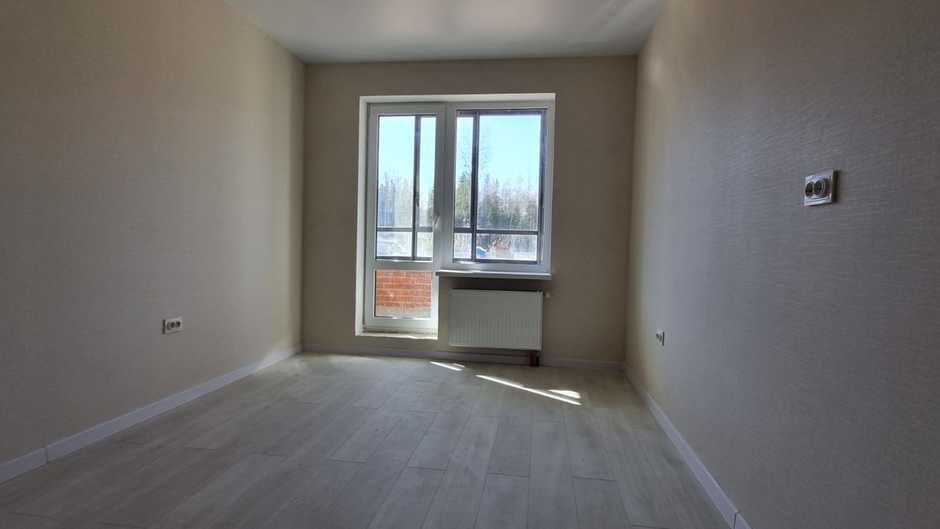

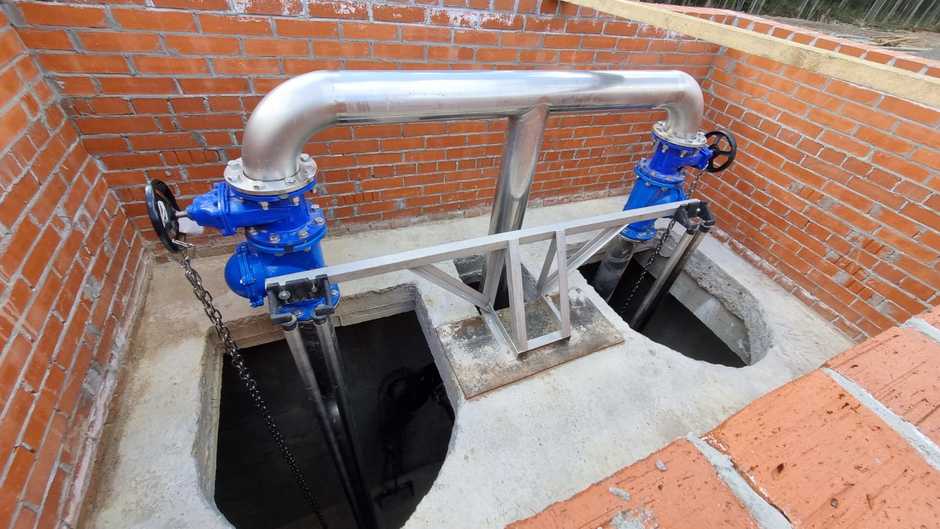

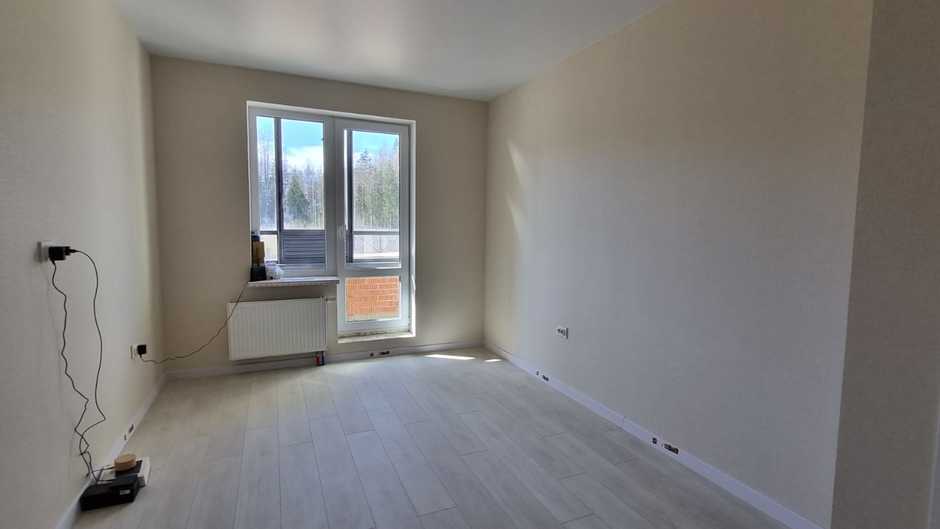

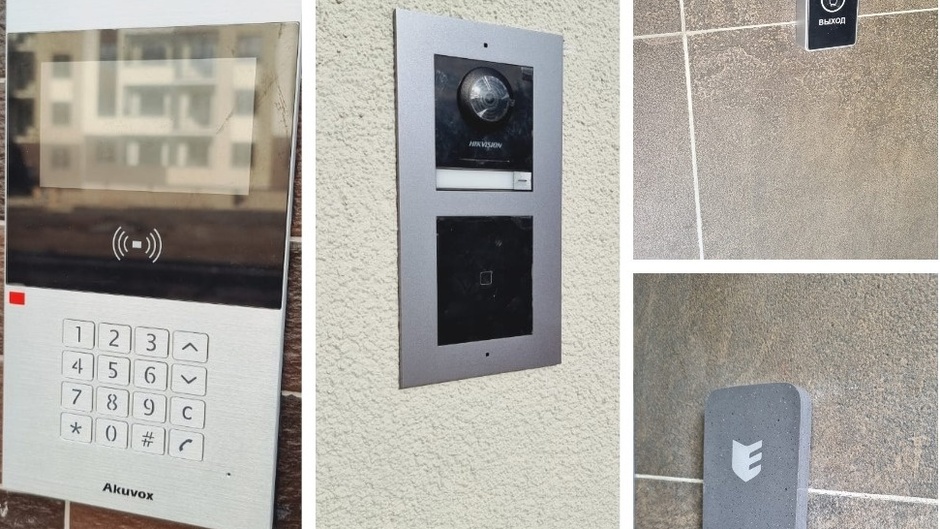

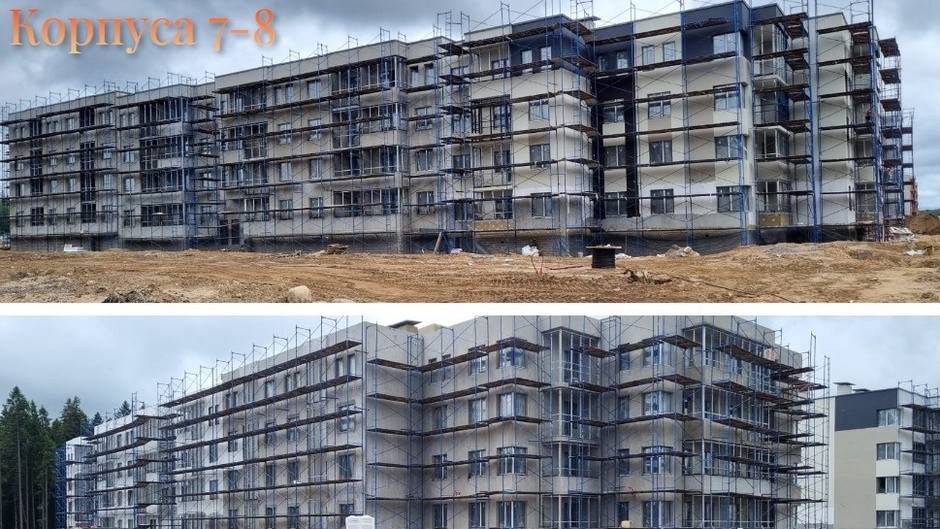

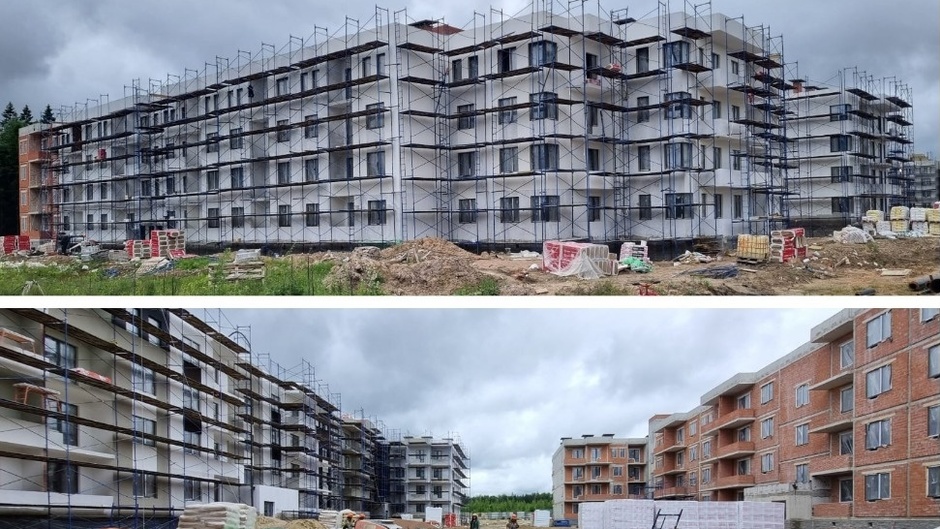

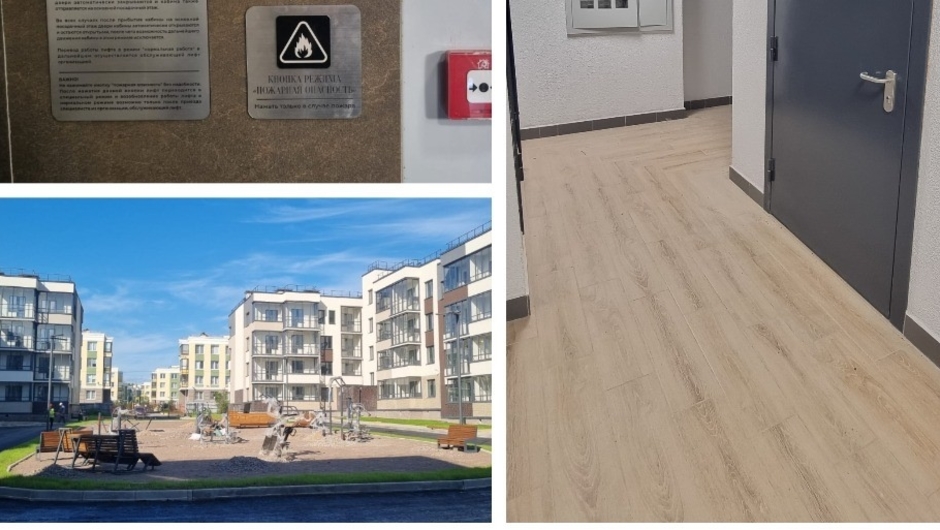

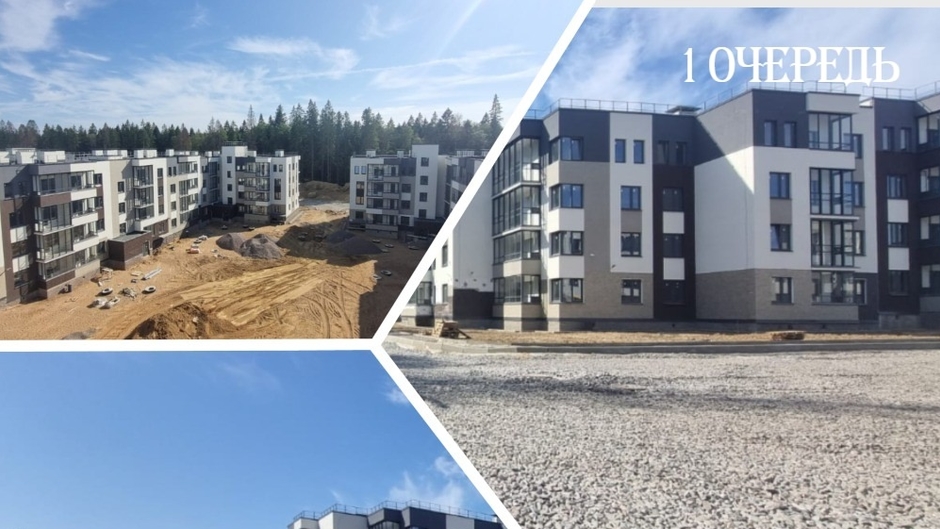

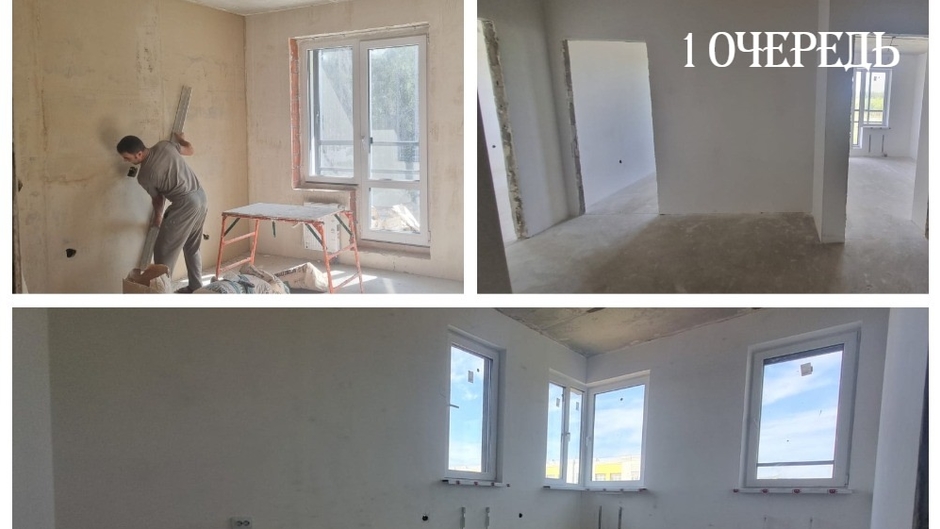

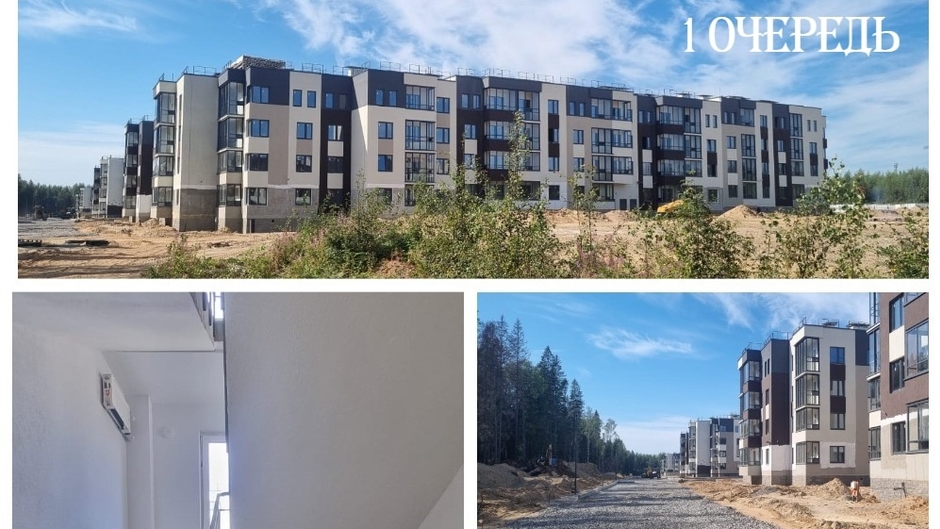

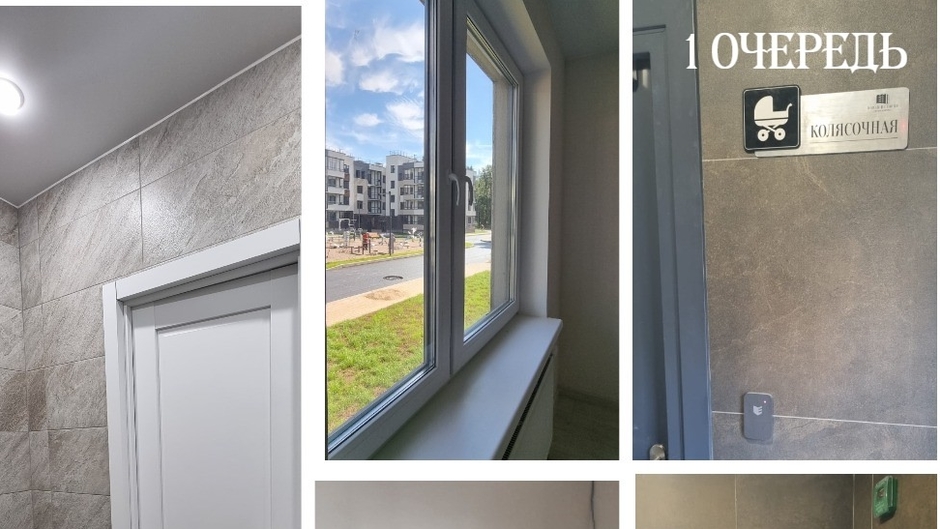

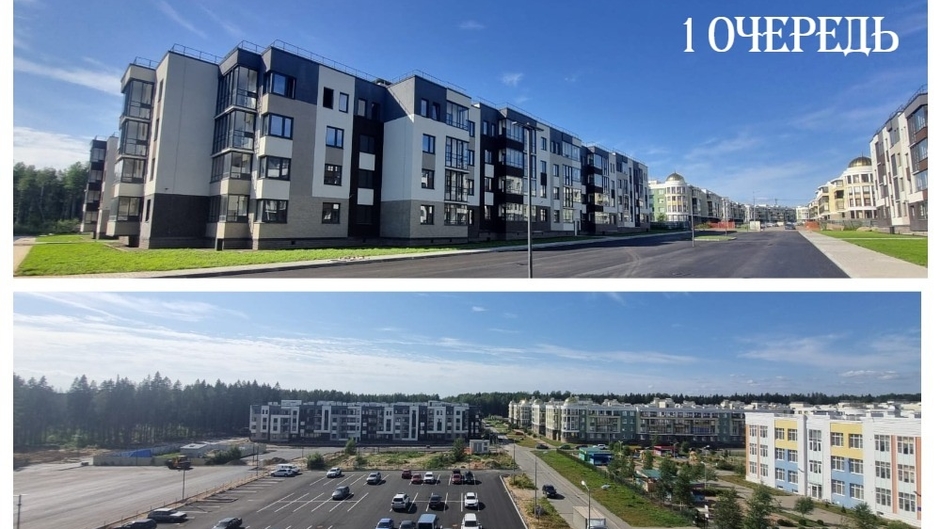

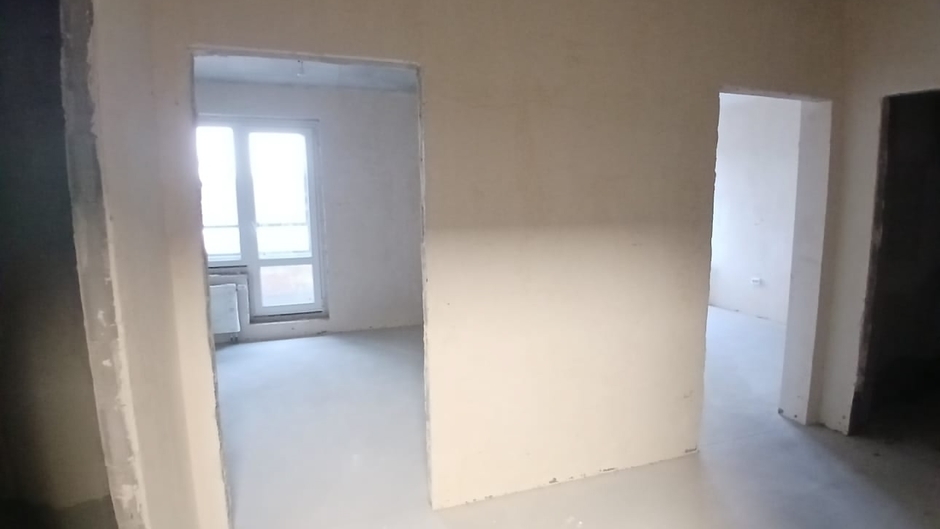

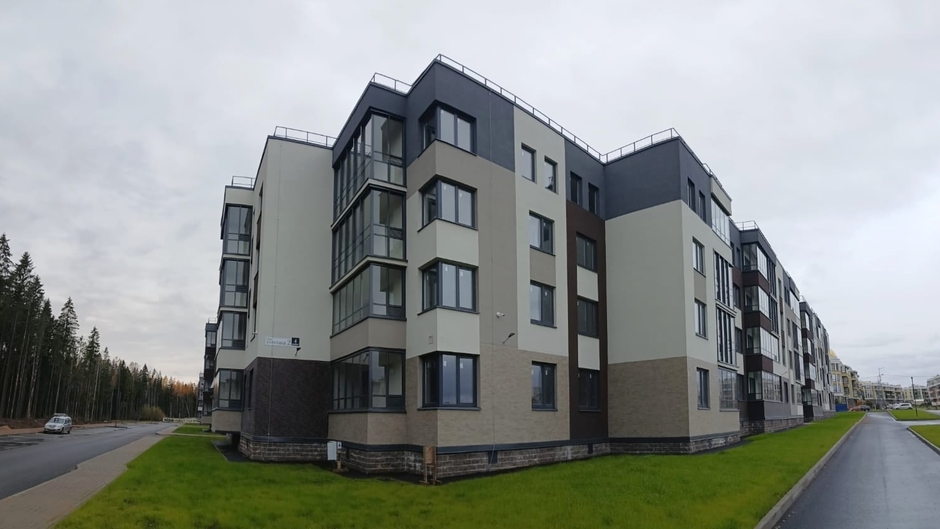

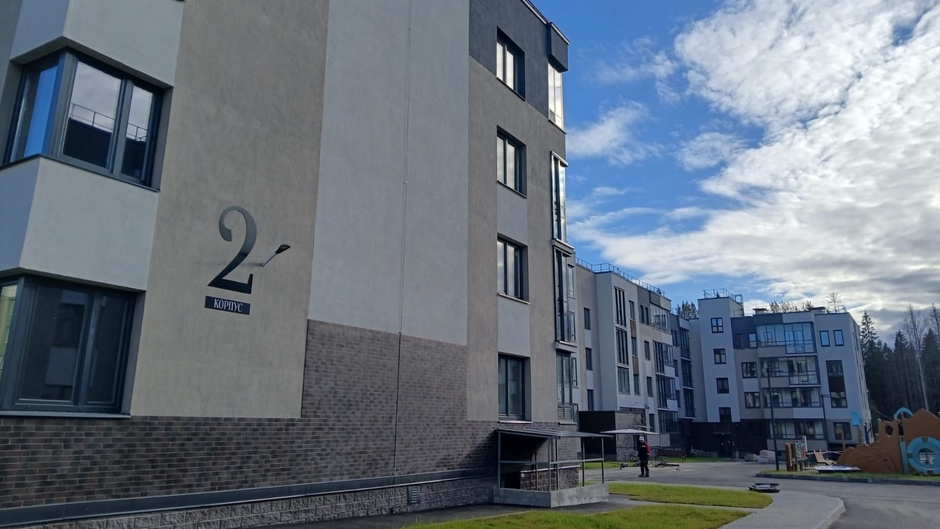

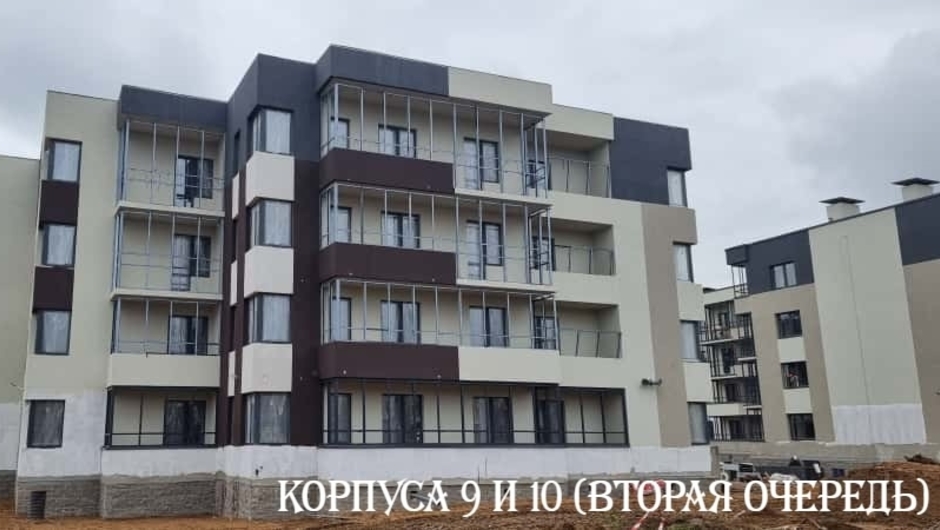

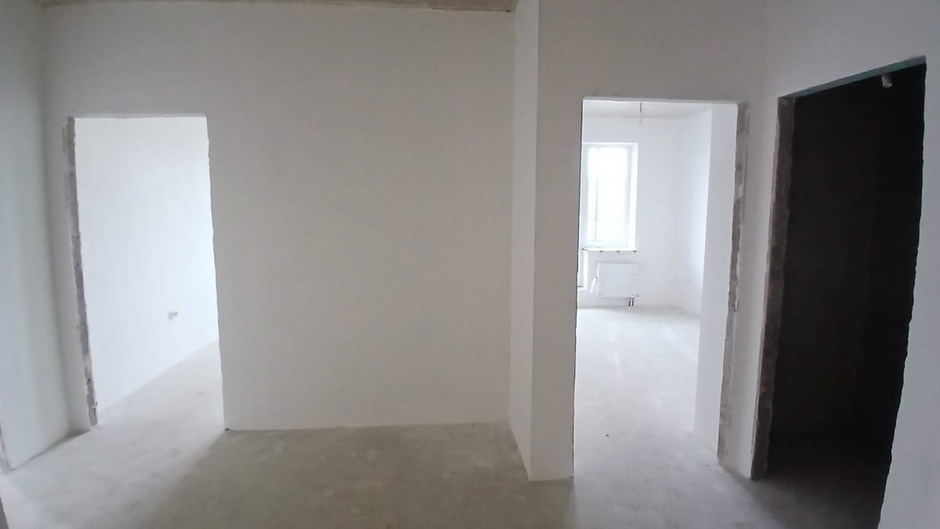

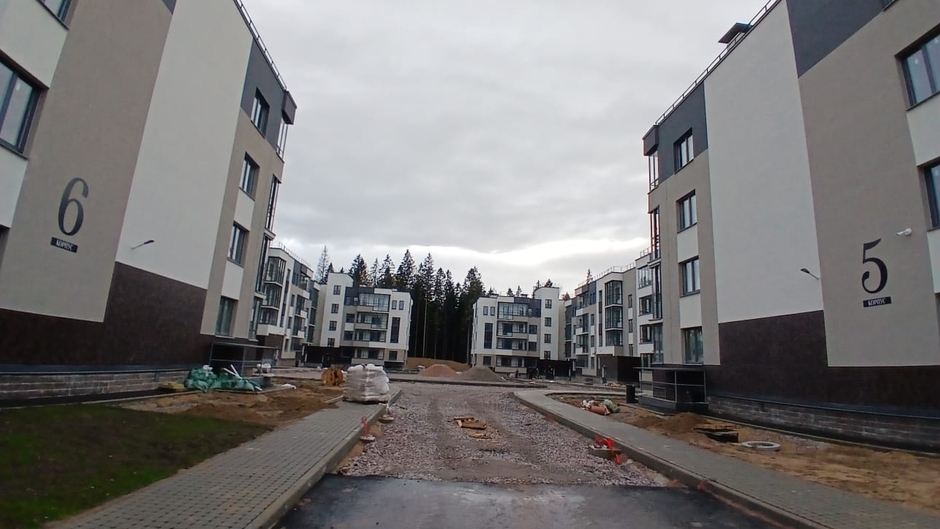

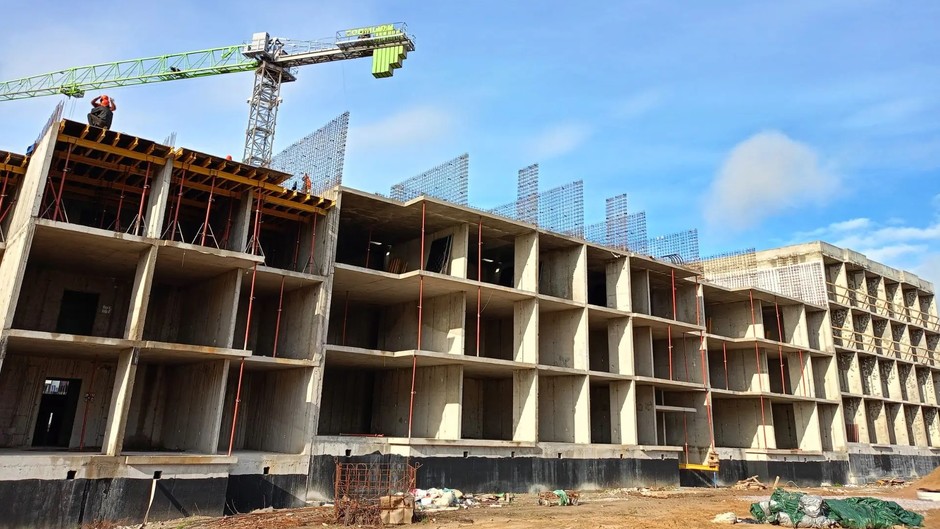

Публикуем очередной отчет о ходе строительства: Корпуса 1 и 2 Выполнены все основные виды общестроительных работ. Ведутся работы по предчистовой отделке квартир и монтаж слаботочных систем (интернет, видеонаблюдение, домофония). Корпуса 3 и 4 Выполнены все основные виды общестроительных работ. Ведутся работы по предчистовой отделке квартир. Корпуса 5 и 6 Выполнены все основные виды общестроительных работ. Ведутся работы по монтажу входных дверей, отделке МОП. Завершается монтаж лифтового оборудования. Корпуса 7 и 8 Выполнены работы по: - устройству монолитного каркаса надземной части; - кирпичной кладке наружных стен; - монтажу межкомнатных перегородок. - монтажу оконных изделий; Ведутся работы по: - устройству фасада (монтаж утеплителя) - отделке МОП; - внутренней инженерной разводке коммуникаций; - начаты работы по монтажу лифтового оборудования. 2 очередь (корпуса 9 и 10) Завершены работы по устройству монолитных конструкций. Завершаются работы по кирпичной кладке наружных и внутренних стен. Ведутся работы по установке оконных изделий и разводке внутренних инженерных систем. Смонтированы индивидуальные тепловые узлы (ИТП). Наружные инженерные сети и благоустройство. Сети теплоснабжения выполнены в полном объеме. Завершаются работы по сетям электроснабжения. Первые 4 корпуса подключены по постоянной схеме электроснабжения. Продолжаются работы прокладке наружных сетей водоснабжения, водоотведения и монтаж оборудования для них. Частично выполнены работы по благоустройству территории. Основная часть работ приостановлена на зимний период. В настоящее время ведутся только работы по приведению уровня земли к проектным отметкам.
